Chấn chỉnh nhà thầu chậm di dời đường điện trên cao tốc Chí Thạnh–Vân Phong

Kinhtedothi - Việc thi công nền đường, xử lý nền đất yếu trên cao tốc Chí Thạnh – Vân Phong có nguy cơ chậm tiến độ do vướng đường điện. Tỉnh Phú Yên cho biết sẽ kiên quyết chấn chỉnh các nhà thầu, đơn vị chậm di dời hạ tầng kỹ thuật, gây ảnh hưởng tiến độ thi công.

Trên cao tốc Chí Thạnh - Vân Phong đoạn Km 20+440 - Km 20+860 qua xã Hòa Kiến, TP Tuy Hòa (Phú Yên) vướng 1 đường điện 220 kV và 2 đường điện 110kV. Trong đó, đường điện 110kV đang được nâng lên để di chuyển sang đường tạm, đơn vị thi công đang đắp đất giai đoạn 1 còn đường điện 220kV chưa được di dời.

Nhà thầu cho biết vị trí này đang cần xử lý nền đất yếu nhưng đơn vị thi công không thể đưa máy móc chuyên dụng vào làm việc vì không đảm bảo an toàn.

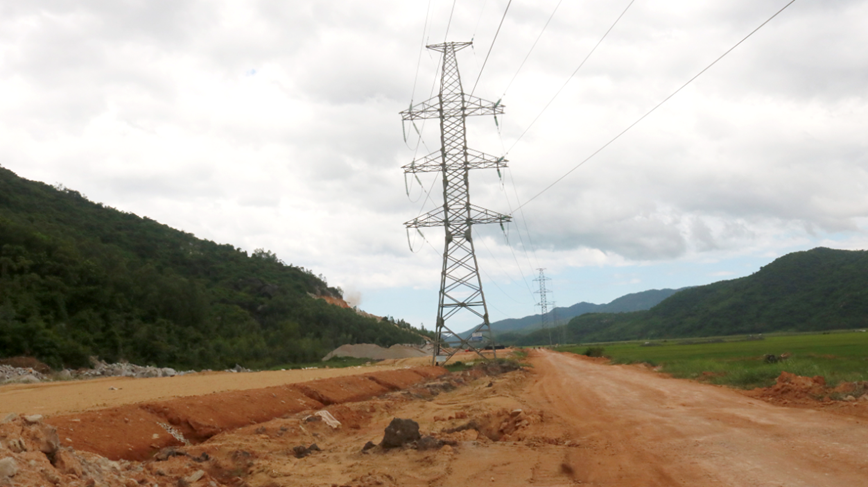

Một số vị trí trên tuyến cao tốc Chí Thạnh - Vân Phong đoạn qua Phú Yên đang vướng hạ tầng kỹ thuật điện. Ảnh: Báo Giao thông

Tương tự, tại Thị xã Đông Hòa còn 4 vị trí vướng hạ tầng kỹ thuật lưới điện. Vị trí cầu vượt tại Km37 đã triển khai đúc dầm xong nhưng không thể đưa thiết bị vào thi công cọc khoan nhồi, mố trụ cầu vì vướng lưới điện cao thế.

Tại Km40, đơn vị đang xử lý nền đất yếu kết hợp đắp đất gia tải nhưng xử lý dở dang vì vướng lưới điện.

Nhà thầu cho biết, nếu lưới điện không giải phóng trước 31/7 sẽ ảnh hưởng trực tiếp đến tiến độ chung của dự án.

Theo Sở GTVT tỉnh Phú Yên, đến giữa tháng 7/2024, các địa phương cơ bản đã hoàn thành di dời hệ thống đường dây trung hạ thế trong phạm vi mặt bằng thi công Dự án cao tốc Bắc - Nam, đoạn qua địa phận Phú Yên. Một số vị trí đường dây cao thế còn lại, nhà thầu mới thi công hoàn thành 99/103 móng trụ 110kV và 220kV; dựng 23/103 trụ.

Nguyên nhân ảnh hưởng đến tiến độ di dời hệ thống điện 220kV, 110kV là do chậm cung ứng vật tư thiết bị điện, phụ kiện đường dây cao thế do phải nhập khẩu từ nước ngoài. Ngay sau khi có đầy đủ vật tư, công tác di dời hạ tầng kỹ thuật, lưới điện sẽ được đẩy nhanh tiến độ để bàn giao mặt bằng cho các đơn vị thi công.

UBND tỉnh cũng đã yêu cầu các đơn vị thi công quyết tâm hoàn trả lưới điện trong tháng 7/2024 nhằm đảm bảo tiến độ chung của dự án cao tốc Bắc - Nam. Đồng thời, phải chịu trách nhiệm trước UBND tỉnh trong trường hợp chậm di dời hạ tầng kỹ thuật, gây ảnh hưởng đến tiến độ hoàn thành dự án vào năm 2025 theo yêu cầu của Chính phủ.

Tags
Đọc nhiều
HỎI ĐÁP THÔNG MINH

CẢM NHẬN CỦA BẠN VỀ BÀI VIẾT NÀY

  • Rất hay
  • Thích
  • Giải trí
  • Cần cải thiện

BÌNH LUẬN (0)

Đừng bỏ lỡ
Xe khách va chạm với xe đầu kéo trên Quốc lộ 6, 6 người tử vong

Xe khách va chạm với xe đầu kéo trên Quốc lộ 6, 6 người tử vong

22 Feb, 09:52 AM

Kinhtedothi - Vào khoảng 23 giờ 22 phút ngày 21/2, tại Km 235+100 Quốc lộ 6, thuộc địa phận xã Sặp Vạt, huyện Yên Châu, tỉnh Sơn La, đã xảy ra một vụ tai nạn giao thông nghiêm trọng giữa xe khách và xe đầu kéo, khiến 6 người tử vong và 8 người bị thương.

Hà Nội: TNGT giảm mạnh sau hơn 1 tháng thực hiện Nghị định 168

Hà Nội: TNGT giảm mạnh sau hơn 1 tháng thực hiện Nghị định 168

18 Feb, 04:33 PM

Kinhtedothi - Theo Công an TP Hà Nội, từ ngày 1/1 -15/2/2025, toàn TP xảy ra 133 vụ tai nạn, làm 83 người chết và 92 người bị thương. So với thời gian từ 16/11 - 31/12/2024, giảm 56 vụ tai nạn (30%), giảm 17 người người chết (17%), giảm 30 người bị thương (30%).

Tài xế Lexus đỗ xe trên phố Hà Nội, bỏ đi mặc kệ tắc đường

Tài xế Lexus đỗ xe trên phố Hà Nội, bỏ đi mặc kệ tắc đường

18 Feb, 03:54 PM

Kinhtedothi - Tài xế điều khiển xe Lexus RX350 màu trắng, BKS 30F-902.xx, đi từ phố Nguyễn Hoàng (Hà Nội), dù có biển cấm nhưng vẫn đỗ ngay trước một tòa nhà. Hành động này của tài xế vi phạm luật giao thông đường bộ và gây bức xúc cho các ô tô đang xếp hàng chờ đợi phía sau.

Tin mới
VIDEO
Tin Tài Trợ
